2022年12月27日
12月23日(金)浅利マルチベースにパーゴラ移築
大月短大で使用していたパーゴラを浅利マルチベースに移築しました。
パーゴラとは、イタリア語でぶどう棚、屋根部分が格子で出来ていて植物を絡めていたもの、
現在は柱と桁で作られたガーデンアイテムの一つです。
作業は大月市役所企画財政課と浅利竹の会で延べ22人で実施、
当初は1/25完成予定でしたが、皆さんの頑張りで12/21に完成できました。
浅利マルチベースはまだまだ進化いたします。

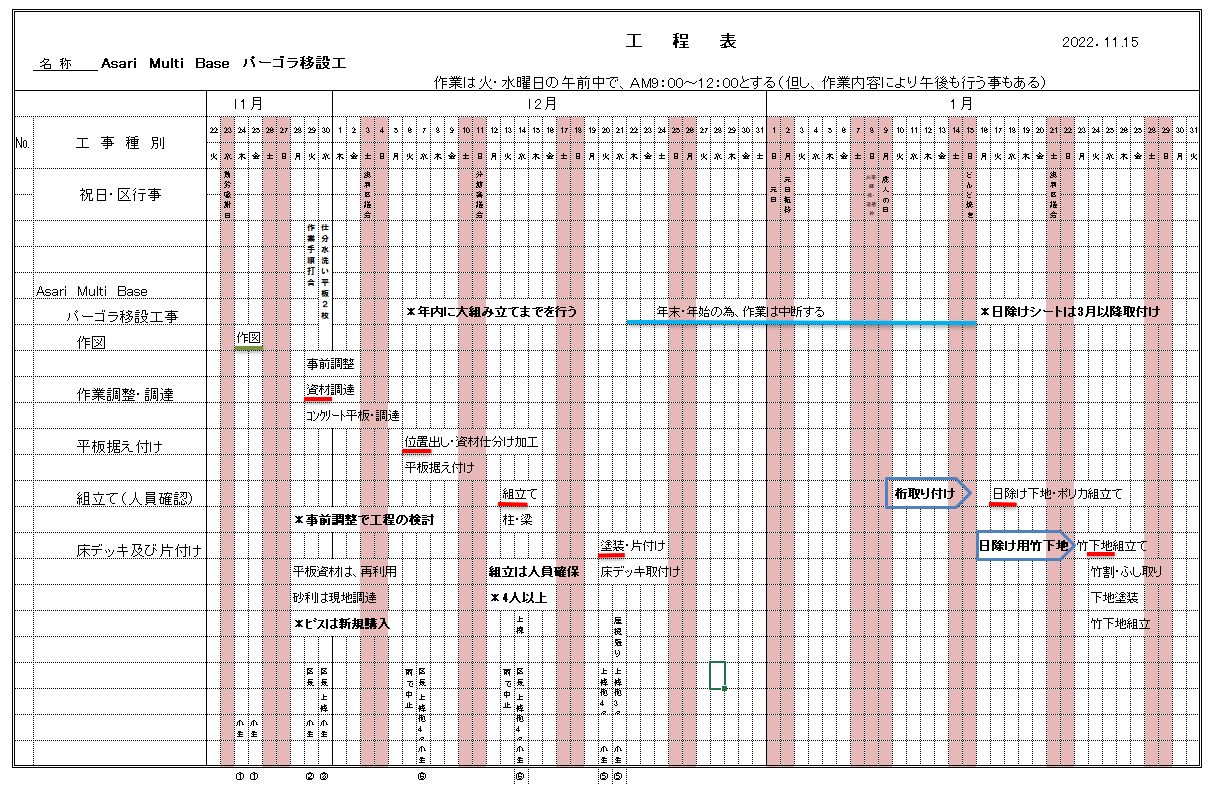

工程表は以下となります。

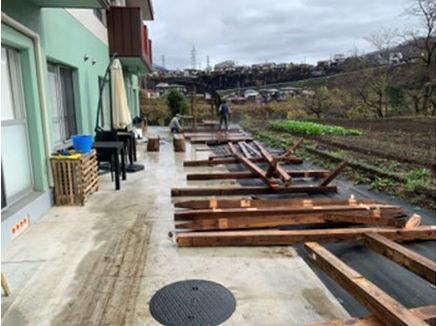

11/30 短大からの資材を高圧洗浄で水洗い

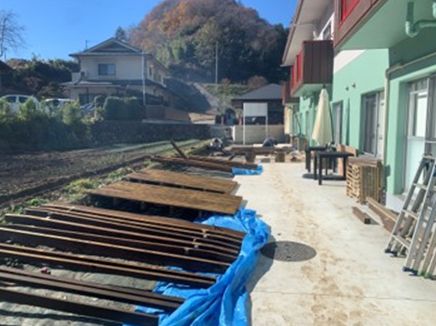

12/6 資材の下塗りと建方位置の基礎取付けを行ってます

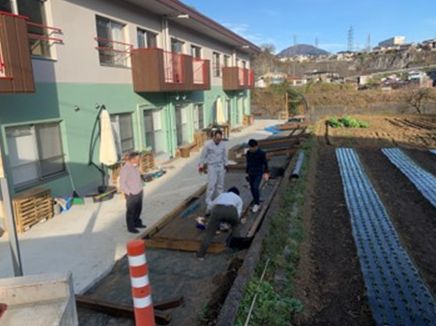

12/7 床板を先行して取付け(足元をよくするため)

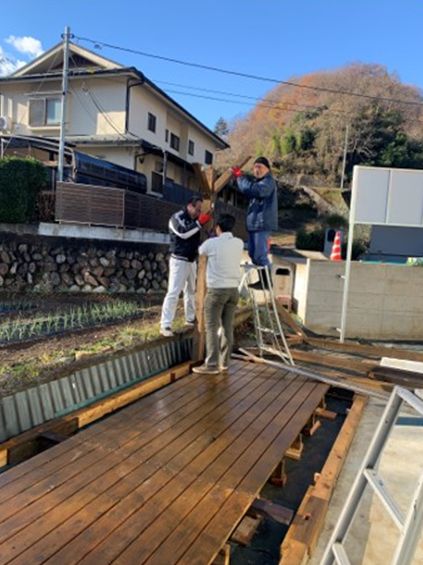

12/14 一本目の柱を立てています

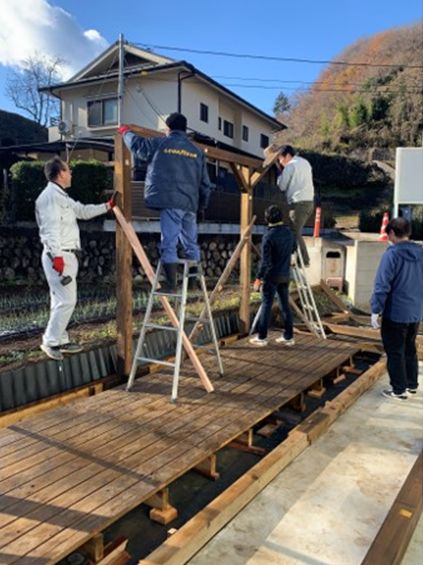

12/14 最初の梁架け作業

12/14 小屋組み完了

12/20 屋根と遮光カーテンを取付け作業

12/21 遮光カーテンもおろし完成です

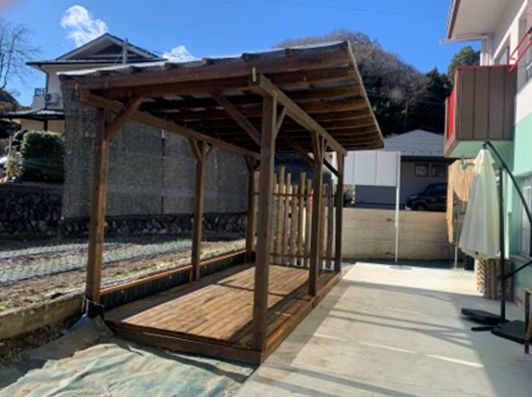

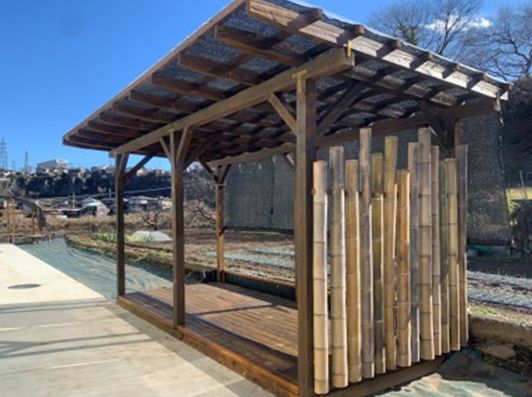

12/21 竹の目隠しもいい感じで出来上がりました

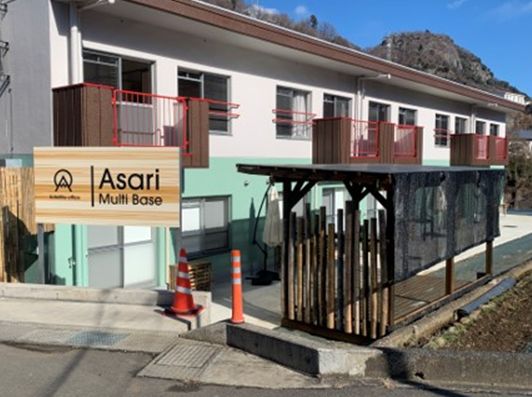

12/21 浅利マルチベースに新たな野外休憩所完成です
